  • 2023-08-03 | Une étape de plus franchie pour le projet de modernisation de l’Hôpital de Saint-Eustache

    Ce 20 juillet, le gouvernement a annoncé que le dossier d’opportunité avait été accepté et que le projet de modernisation de l’Hôpital de Saint-Eustache avait reçu l’autorisation d’amorcer son dossier d’affaires.

    La première phase de modernisation de l’Hôpital de Saint-Eustache se concentrera à aménager une nouvelle urgence et une unité d’intervention brève en santé mentale, ce qui nécessitera un agrandissement de 17 880 m², situé à l’arrière du site de l’hôpital, ainsi qu’un réaménagement de 560 m². Les appels d’offres pour les services professionnels d’architecture et d’ingénierie ont été lancés le 21 juillet.

    L’équipe de projet pourra donc débuter l’élaboration du dossier d’affaires qui présentera en détail la meilleure option à long terme approuvée ainsi que le plan de gestion déterminant les actions nécessaires pour mener à bien le projet autorisé. On y retrouvera, entre autres, la portée du projet, l’échéancier, l’estimation détaillée.

    L’étape d’élaboration des plans concepts, qui débutera dans les prochains mois, permettra d’identifier les espaces requis, de positionner l’emplacement des locaux et des éléments clés, les aires de circulation, etc., le tout en vue de réaliser les plans et devis préliminaires qui seront suivis des plans finaux.

    Les équipes ont déjà amorcé la révision des processus et des flux de circulation afin que les futurs lieux soient adaptés à ceux-ci.

    Le travail de collaboration se poursuit donc avec les équipes de l’Hôpital de Saint-Eustache dont la participation est essentielle à la réussite de ce projet.

    2023-08-03 | Agrandissement de l’Hôpital de Saint-Eustache pour accueillir le nouveau service de médecine nucléaire

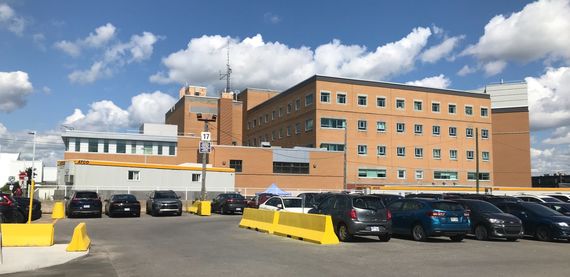

    L’Hôpital de Saint-Eustache est en processus d’agrandissement avec l’ajout d’un nouveau pavillon. Les travaux, que vous pouvez actuellement constater depuis le boulevard Arthur-Sauvé, ont débuté à l’automne 2022.

    Cet élargissement permettra d’accueillir un nouveau service de médecine nucléaire. On y retrouvera, entre autres, deux caméras gamma qui seront utilisées pour des examens diagnostiques afin de mettre en image le fonctionnement des cellules du corps humain, ainsi que deux salles de Persantin qui serviront à évaluer la distribution du flot sanguin. Ce nouveau service sera ouvert du lundi au vendredi.

    En plus de ces appareils, le projet prévoit l’aménagement d’espaces clinico-administratifs dans l’agrandissement. L’offre de services de proximité à la population des Laurentides sera ainsi bonifiée avec l’ajout de cette infrastructure.

    Des nouvelles du chantier

    Vous avez certainement pu constater visuellement que le projet est en phase de réalisation. Du côté de l’avancement total des travaux, nous en sommes rendus à environ 27 % du travail de construction. À cette étape, nous finalisons les derniers détails liés à la structure en béton et nous entamons la fermeture du bâtiment, les travaux de maçonnerie, l’installation des éléments de support en acier et de conduits de ventilation, les travaux de plomberie et d’électricité ainsi que l’installation de cloisons intérieures.

    La livraison du projet est actuellement projetée pour la deuxième moitié de l’année 2024.



    2023-06-22 | Finalisation du dossier d'opportunité

    Le projet de modernisation de l’Hôpital de Saint-Eustache, phase 1, complète une étape importante, soit celle du dossier d’opportunité. Ce dossier est une exigence de la phase de démarrage et consiste à démontrer la pertinence de ce projet de développement en décrivant les besoins, précisant les exigences liées au projet envisagé et présentant les différentes options possibles, notamment au niveau immobilier.

    Le dossier d’opportunité, une fois révisé par toutes les parties prenantes du projet, sera soumis au Secrétariat du Conseil du trésor pour avis, puis au Conseil des ministres pour approbation et autorisation de passer à l’étape de l’élaboration du dossier d’affaires, ce qui marquera son passage à une nouvelle phase, celle de la planification.

    2023-05-12 | Qu’est-ce qui doit être pris en compte pour élaborer des plans concepts?

    Un plan concept représente les principes généraux de conception (forme et aménagement). Il s’agit de positionner l’ensemble des locaux et les éléments clés sur un plan qui reflètera les futures superficies et présentera les divers liens entre chaque espace.

    Pour réaliser des plans concepts, il faut donc être en mesure de tenir compte des processus de travail des équipes qui occuperont les nouveaux espaces et des trajectoires de notre clientèle, du personnel et des matières. De quoi aura besoin chacune des spécialités pour effectuer leur travail? Comment aménager les lieux pour favoriser l’interdisciplinarité?

    La réalisation des plans concepts devant débuter vers la fin 2023 pour la phase 1 de modernisation de l’Hôpital de Saint-Eustache, l’équipe de projet travaille déjà de concert avec les équipes concernées dans la révision des processus et des flux de circulation afin que les futurs lieux soient adaptés à ceux-ci.

    2023-03-09 | Les équipes entament la révision des processus

    En prévision de la réalisation des plans concepts qui devrait débuter vers la fin 2023, l’équipe de projet entamera la révision des processus et des flux de circulation avec les équipes concernées.

    La révision des processus consiste à revoir les gestes posés par le personnel dans la réalisation de leurs tâches afin d’identifier les obstacles existants et cibler les améliorations pouvant être apportées. Que ce soit par la configuration des lieux ou des équipements, par la façon de réaliser les gestes clés ou par l’arrimage avec les autres services, la révision des processus vise à permettre la prise de décisions en fonction des objectifs établis : processus le plus court, le plus économique, le plus rapide, etc.

    Pour sa part, la révision des flux de trajectoire touche la circulation de la clientèle et du personnel ainsi que le trajet des différentes matières. Tous ces aspects auront un impact sur les plans.

    L’approche utilisée permet de réaliser des bénéfices d’efficacité et d’efficience importants ainsi que d’optimiser les superficies projetées afin d’obtenir des économies monétaires. Nous effectuons la révision des processus avec les équipes en amont de la réalisation des plans afin d’adapter les lieux futurs aux meilleures pratiques de notre organisation.

    2023-01-26 | Une phase 1 qui nécessitera un agrandissement vers l’arrière de l’hôpital

    La phase 1 du projet de modernisation de l’Hôpital de Saint-Eustache devrait comprendre l’aménagement d’une nouvelle urgence et d’une unité d’intervention brève en santé mentale (UIB-SM). Cela nécessitera un agrandissement des espaces actuels.

    À titre d’exemple, le projet permettra d’augmenter le nombre de civières à 38, avec 4 salles de réanimation. De plus, on y retrouvera notamment 11 salles d’examens et un garage de 4 places. En salle d'attente, 60 places sont prévues et la répartition de celles-ci sera réfléchie avec les équipes terrain lors de l’étape des plans et devis qui suivra. En prenant en considération les normes actuelles, les changements relatifs aux pratiques professionnelles et ces quelques exemples d'additions, une croissance des espaces est requise.

    Ainsi, la nouvelle urgence se situera dans l’agrandissement prévu vers l’arrière, ce qui la rendra facilement accessible par le stationnement principal.

    2022-12-15 | Des collaborateurs essentiels

    Au cours des dernières semaines, la chef de service – chargée de projet volet clinique a eu l’opportunité d’effectuer des rencontres avec différents collaborateurs qui permettront au projet de construction d’une nouvelle urgence et d’une nouvelle unité d’intervention brève de répondre aux besoins de la population et des équipes.

    La chef de service – chargée de projet volet clinique a aussi effectué la planification des prochains mois avec les cogestionnaires médicaux quant aux activités de révision des processus et d’analyses des flux de circulation. Ces prochaines activités seront réalisées grâce au travail des spécialistes en amélioration continue et en performance du CISSS des Laurentides.

    Qu’est-ce que la cogestion médicale? Il s’agit du travail concerté entre les leaders médicaux et les leaders clinico-administratifs en vue de maintenir et améliorer la qualité des soins et services.

    La chef de service – chargée de projet volet clinique, les leaders médicaux et la chef de service ont effectué la visite de l’Hôpital du Haut-Richelieu afin d’échanger avec les équipes de cette installation quant aux bons coups et aux leçons apprises dans leur projet de nouvelle urgence. En visitant d’autres installations, cela permet aux collaborateurs d’échanger et de définir la vision de la prochaine urgence de l’Hôpital de Saint-Eustache.

    2022-11-03 | Le rôle de l'usager partenaire ressource dans les projets

    Au cours du mois de novembre, la chargée de projet clinique réalisera une rencontre avec un usager partenaire ressource (UPR) dans le cadre du projet de phase 1 de modernisation de l’Hôpital de Saint-Eustache. Il s’agit de connaître le point de vue de l’usager.

    Cette rencontre permettra à l’UPR de partager ses constats à la suite d’un épisode de soins vécu par lui ou par un de ses proches. L’équipe de projet accompagnera l’usager à nommer ses besoins, à partager sa vision de l’urgence et à identifier les bons coups et améliorations possibles. La discussion portera sur chacune des zones de l’urgence (triage, inscription, salle d’attente, zone de réanimation, aire ambulatoire, civières d’observation, etc.).

    Comme l’UPR qui sera rencontré est aussi bénévole au sein de l’installation, l’équipe de projet aura également un échange avec lui quant à la place, au rôle et aux besoins des bénévoles.

    De l’arrivée des usagers à leur départ, en passant par l’expérience des visiteurs et des bénévoles, tout est discuté pour permettre à l’usager de contribuer au projet d’amélioration et d’agrandissement de l’urgence.

    Un UPR est un bénévole possédant une expérience, soit comme usager ou comme proche aidant d’un usager ou résident. Son implication permet aux équipes de projets d’avoir accès au regard de l’usager et peut prendre diverses formes selon les besoins contribuant à la définition du nouveau visage des soins et services. Plusieurs UPR sont impliqués dans des projets de diverses envergures dans l’organisation.

    Tout au long de la réalisation des projets majeurs, des consultations ont lieu en impliquant différents intervenants et partenaires afin de nous assurer que les projets répondent aux besoins du personnel et de la population.

    Vous connaissez des usagers ou de leurs proches qui sauraient faire la différence en devenant un UPR ou aimeriez en apprendre davantage sur cette implication? Visitez notre site internet.

    2022-09-22 | Qu’est-ce qu’une unité d’intervention brève?

    La première phase de modernisation de l’Hôpital de Saint-Eustache sera concentrée dans l’aménagement d’une nouvelle urgence et d’une unité d’intervention brève en santé mentale (UIB-SM), ce qui nécessitera un agrandissement des espaces actuels.

    Une UIB-SM permet d’accueillir des usagers nécessitant des soins en santé mentale. Ce type d’unité permet d’observer, d’intervenir en situation de crise psychiatrique et d’orienter l’usager vers des services externes après une durée de séjour de quelques jours (3 à 5), si requis.

    Sa localisation à proximité de l’urgence est donc essentielle afin de rediriger les usagers s’y présentant avec des besoins de soins en santé mentale. L’UIB sera composée de 10 chambres individuelles, comprenant un espace personnel, pour favoriser le repos et le rétablissement.

    2022-08-11 | Un portfolio qui présente l’éventail des bonnes pratiques et des aménagements optimaux

    Afin de s’inspirer des meilleures pratiques et tirer des leçons d’autres projets similaires réalisés, l’équipe travaillant sur le projet de modernisation de l’Hôpital de Saint-Eustache a complété un portfolio.

    Ce dernier comprend une compilation des données recueillies auprès des équipes ayant travaillé ou travaillant sur des projets comparables. Près d’une dizaine de projets à l’échelle du Québec composent donc ce portfolio.

    Outil de référence précieux

    Tant l’équipe de projet que les membres des équipes de soins ou de soutien peuvent se référer à ce document afin d’en savoir davantage sur les bons coups, les défis, les besoins accordés, etc. Il s’agit d’un outil de référence précieux donnant accès à un ensemble de projets et permettant aux équipes de nourrir leurs réflexions.

    2022-06-01 | Enrichir notre bagage organisationnel par la collaboration

    L’équipe de gestion de l’urgence, avec la chargée de projet clinique, sont en quête des meilleures pratiques en gestion de projet, d’organisation des soins et de révision de processus.

    Trois CISSS et CIUSSS ont répondu généreusement à notre demande de rencontres virtuelles. Nous avons donc échangé avec les équipes des projets de l’Hôpital Fleurimont, de l’Hôpital Vaudreuil-Soulanges et du CHU de Québec (nouveau centre hospitalier).

    Il s’agit de projets qui ont tous déjà franchi l’étape en cours du projet de modernisation de l’urgence et des unités de soins de l’Hôpital de Saint-Eustache. Ces collègues du réseau sont effectivement en phase de réalisation de leur propre projet de modernisation. Notre bagage organisationnel s’enrichit par les partages, échanges verbaux ou de documents, que nous entretenons avec eux. Cette pratique collaborative nous inspire afin d'orienter nos prochaines actions avec efficacité, toujours avec la contribution des experts du terrain.

    Le dossier de la modernisation « avance » à bon train; le volet 1 de l’analyse immobilière est terminé. Le dossier d’opportunité est en cours de rédaction et sera transmis par la suite par la Société québécoise des infrastructures (SQI) au Conseil du trésor, pour révision et approbation. Les tableaux de superficies ont été déposés et sont en attente d’un retour du ministère de la Santé et des Services sociaux pour déterminer l’ensemble des locaux et leur dimension respective autorisée. Ces locaux seront la pierre d’assise pour concrétiser les plans et devis, étape qui suivra l'autorisation du dossier d’opportunité.

    2022-05-17 | Une urgence répondant aux besoins liés à la croissance de la population

    Un des aspects au cœur du projet de modernisation de l’Hôpital de Saint-Eustache concerne la construction et le réaménagement de son urgence.

    D’ici la réalisation de cet investissement d’importance et devant les besoins immédiats, des travaux transitoires visant à améliorer dès maintenant l’urgence, ont déjà eu lieu et d’autres demeurent à venir.

    Le grand projet de modernisation de l’urgence vise, quant à lui, à répondre à la croissance importante de la population du secteur sud des Laurentides survenue au cours dernières années.

    La Société québécoise des infrastructures (SQI) agit en tant que maître d’œuvre dans la réalisation de ce projet. Les équipes de professionnels, mandatées par la SQI, travaillent de concert avec les ressources dédiées à ce projet au CISSS des Laurentides, afin de déterminer une solution immobilière qui permettra la construction et l’aménagement d’une toute nouvelle urgence à cet hôpital. La solution retenue devra respecter le budget autorisé pour l’ensemble du projet tout en répondant au plus grand nombre de priorités cliniques identifiées.

    Ainsi, le nombre de civières au permis sera augmenté à 38, et à 4 dans l’aire de réanimation. En salle d'attente, 60 places sont prévues et la répartition de celles-ci sera réfléchie avec les équipes terrain lors de l’étape des plans et devis qui suivra. En prenant en considération les normes actuelles et les changements relatifs aux pratiques professionnelles, tout en accueillant ces quelques exemples d'additions, une croissance des espaces est requise.
